Свести взаиморасчёты с заказчиками, подрядчиками и поставщиками ​

Где: меню «Отчёты» → вкладки «Заказчики», «Подрядчики», «Поставщики». «Заказчики» — с правом на расчёты с заказчиком, «Подрядчики» — с просмотром финансов, «Поставщики» — с финансами или закупками.

Три отчёта отвечают, кто кому должен. Потоки — с разрезом «на начало периода / за период / всего», остатки — долг, аванс, удержание — всегда на сегодня. Пример — учебная компания «Стройпример», октябрь 2026.

Заказчики ​

  1. Откройте вкладку «Заказчики» и задайте «Период с» и «по».
  2. Прочитайте строку проекта: по смете 50 000 ₽, выполнено 20 000 ₽, выставлено и подписано 20 000 ₽, оплачено 15 000 ₽, осталось выполнить 30 000 ₽, не выставлено 0, долг 5 000 ₽.
  3. Ссылка в названии проекта открывает его раздел «Акты/Оплата».

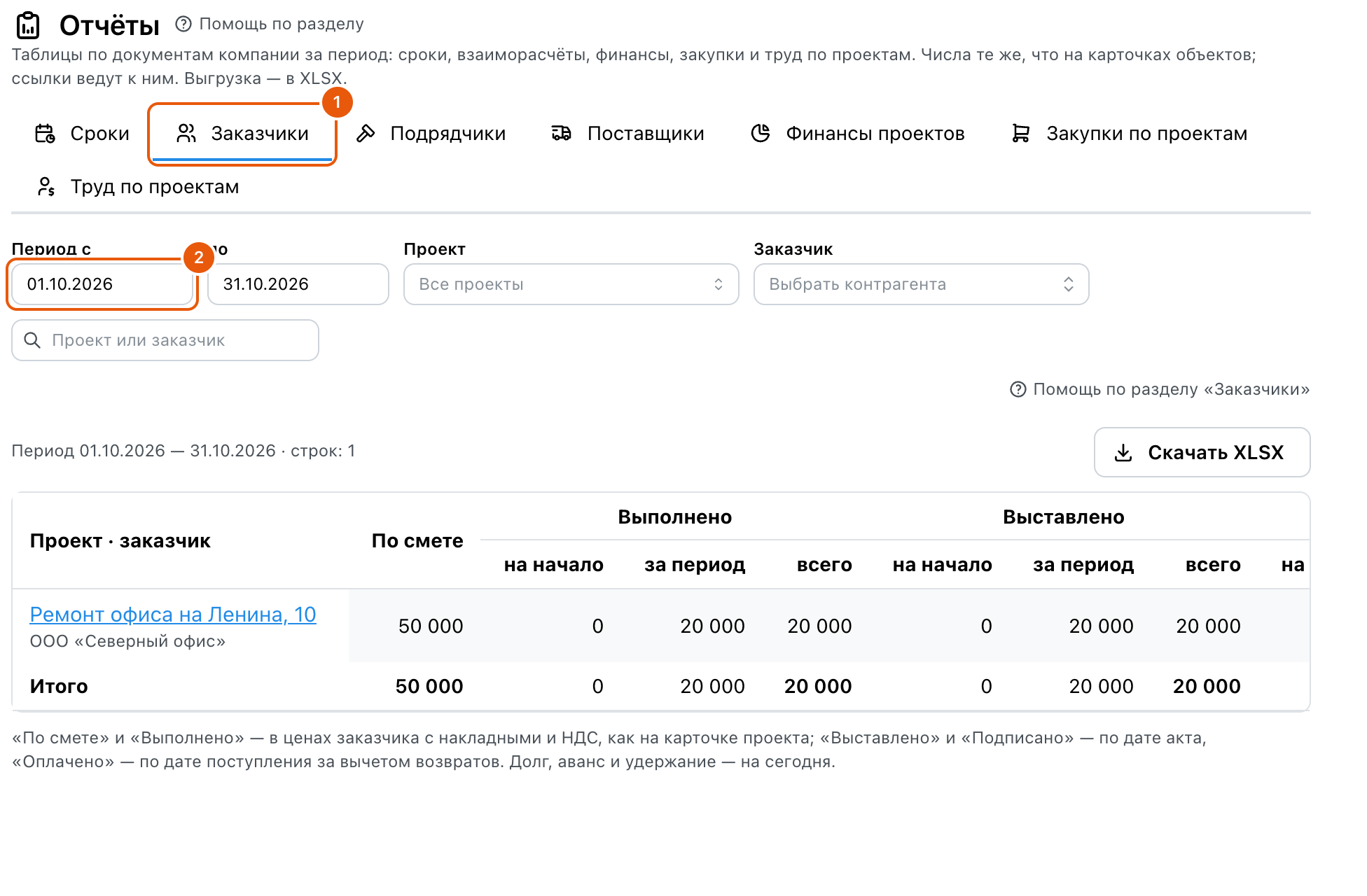

Вкладка «Заказчики» с пометками: 1 — вкладка «Заказчики», 2 — поле «Период с» 01.10.2026; строка «Ремонт офиса на Ленина, 10 · ООО «Северный офис»»: по смете 50 000, выполнено 0 на начало, 20 000 за период и 20 000 всего, выставлено 20 000 за период и всего; правее таблица продолжается колонками подписано, оплачено и долг
1 — вкладка, 2 — период. Таблица шире экрана — прокрутите вправо до долга: 5 000 — подписанный акт 20 000 минус полученные 15 000.

Проверьте: в карточке проекта на вкладке «Акты» плитка «Долг заказчика» показывает те же 5 000 ₽.

Откуда берутся числа: все колонки «Заказчиков»

Строка — проект; ссылка открывает раздел «Акты/Оплата» проекта, под названием — заказчик. У потоков три колонки: на начало, за период, всего. Остатки — на сегодня.

ПоказательЧто считаетсяИз каких документовПример учебной компании, октябрь 2026
По сметеСметы проекта в ценах заказчика с накладными и НДС, как на карточке проектаСметы50 000
ВыполненоСделанное по журналу работ в ценах заказчикаЖурнал «Хода работ»20 000
ВыставленоАкты, показанные заказчику: отправленные, подписанные, оплаченные — по дате актаАкты20 000
ПодписаноПодписанные и оплаченные акты по дате актаАкты20 000
ОплаченоПоступления заказчика минус возвраты, по дате платежаПоступления и возвраты15 000
Осталось выполнитьПо смете − выполненоПроизводное30 000
Не выставленоВыполнено, ещё не занятое ни одним актом, включая черновикиЖурнал, акты0
ДолгПодписано − оплачено по каждому договору, не меньше нуляДоговоры проекта5 000
Аванс (не зачтён)Оплачено сверх подписанного, пока не зачтено актомДоговоры проекта0
УдержаниеУдержано по актам, с датой возврата под числомАкты0
Строка ИтогоСуммы по всем проектам——

Нужно право «Расчёты с заказчиком».

Подрядчики ​

Строка — подрядчик по проекту и вашему юрлицу-плательщику: передано, принято за период, прочие начисления, в актах, выплачено, осталось принять, не в акте, долг, аванс и удержание со сроком возврата. Остатки те же, что в «Расчётах с исполнителями». В учебной компании по подрядчику ИП Петрова: передано 78 000 ₽, принято 23 400 ₽, в актах 21 600 ₽, выплачено 10 000 ₽, долг 10 520 ₽, удержание 1 080 ₽ до 09.11.2026.

Откуда берутся числа: все колонки «Подрядчиков»

Строка — подрядчик по проекту и юрлицу-плательщику. У потоков три колонки: на начало, за период, всего; остатки — на сегодня, те же, что в «Расчётах с исполнителями».

ПоказательЧто считаетсяИз каких документовПример учебной компании
ПереданоПереданное количество × цена подрядчика по действующим передачамПередачи работ78 000
ПринятоПриёмки, записи журнала за подрядчиком и принятые предложения — по датеНачисления23 400
Прочие начисленияРучные начисления: премии, штрафы, компенсацииНачисления0
В актахВыпущенные акты с подрядчиком по дате актаАкты с подрядчиком21 600
ВыплаченоВыплаты подрядчику по проектуФинансы → Операции10 000
Осталось принятьПередано − принятоПроизводное54 600
Не в актеНачисления без выпущенного актаПроизводное1 800
ДолгК оплате по выпущенным актам − выплаченоПроизводное10 520
Аванс (не зачтён)Выплачено без акта и не зачтеноПроизводное0
УдержаниеУдержано по актам, с датой возврата под числомАкты с подрядчиком1 080 до 09.11.2026

Нужно право просмотра финансов; «Передано» и «Осталось принять» — ещё и себестоимость.

Поставщики ​

Строка — поставщик: заказано, принято на склад, счета, оплачено, осталось поставить, долг за принятое и аванс поставщику. Снабженец без права на финансы видит заказы и поставки без оплат; финансист без себестоимости — только оплаты.

Откуда берутся числа: все колонки «Поставщиков»

Строка — поставщик; под названием — число заказов. У потоков три колонки: на начало, за период, всего.

ПоказательЧто считаетсяИз каких документовОграничение
ЗаказаноОтправленные поставщику заказы по дате заказаЗаказыТолько с правом на себестоимость
Принято на складПроведённые поступления по заказам поставщикаСкладские поступленияСебестоимость
СчетаСчета поставщика в работе по дате счётаСчета поставщиковСебестоимость
ВыплаченоОплаты поставщику минус возвратыФинансы → ОперацииПросмотр финансов
Осталось поставитьЗаказано − принято, не меньше нуляПроизводноеСебестоимость
Долг за принятоеПринято − оплачено, не меньше нуляПроизводноеСебестоимость и финансы
Аванс поставщикуОплачено − принято, не меньше нуляПроизводноеСебестоимость и финансы

Нужно право просмотра финансов или закупок; поставщик с заказами по недоступным вам проектам скрыт целиком.

Отбор и выгрузка

Отбор над таблицей. Он живёт в адресе страницы: ссылку с отбором можно переслать коллеге.

ЭлементЧто делаетОграничение
Вкладки Сроки · Заказчики · Подрядчики · Поставщики · Финансы проектов · Закупки по проектам · Труд по проектамПереключают отчёт. Отбор по контрагенту при смене вкладки сбрасывается: заказчик одного отчёта — не подрядчик другогоВидны только вкладки, на которые есть права: «Сроки» — просмотр проектов; «Заказчики» — расчёты с заказчиком; «Подрядчики» — просмотр финансов; «Поставщики» — финансы или закупки; «Финансы проектов» — себестоимость и расчёты с заказчиком; «Закупки по проектам» — себестоимость и закупки или финансы; «Труд по проектам» — себестоимость и финансы
Период с · поГраницы потоков: «за период» — между датами включительно, «на начало» — всё до первой даты, «всего» — всё до сегодняНачало позже конца — ошибка; у «Сроков» и «Закупок по проектам» периода нет — это состояние на дату
На датуТолько у «Сроков»: день, на который считается отставание и ожидаемое окончаниеПо умолчанию сегодня
ПроектОдин проект вместо всехНевидимый вам проект даёт пустой отчёт
Заказчик · Подрядчик · ПоставщикОдин контрагентТолько с правом просмотра контрагентов
Юрлицо-плательщикТолько у «Подрядчиков», когда юрлиц больше одного—
Показывать завершённые сметыТолько у «Сроков»: добавить завершённые сметы к сметам в работе—
Поле поиска Проект или смета / Проект или заказчик / Подрядчик / Поставщик / ПроектСужает строки по названию—
Строка «Период … · строк: N»Сколько строк в таблице; «показана часть строк — сузьте отбор» — строк больше 2000; «часть строк скрыта» — есть факты по проектам, недоступным вам—
Скачать XLSXКнига с теми же колонками, отбором и временем формирования; закрытые правами суммы в файл не попадаютНедоступна, пока таблица пуста

Если не получается ​

  • Долг не сходится с ощущениями: долг считается от подписанных актов, а не от выполненного. Выполненное без акта — в колонке «Не выставлено»; правило — в статье Как Skøn считает показатели.
  • Отбор по контрагенту пропал после смены вкладки: так задумано — заказчик одного отчёта не подрядчик другого.
  • Пишет «часть строк скрыта»: есть факты по проектам, которые вам недоступны; итог считается только по видимым.
