Посмотреть сроки проектов и отставание ​

Где: меню «Отчёты» → вкладка «Сроки». Нужно право просмотра проектов; денег в отчёте нет.

Отчёт отвечает, какие объекты не успевают. Пример — учебная компания «Стройпример», проект «Ремонт офиса на Ленина, 10» со сроком сдачи 30.10.2026.

Откройте отчёт ​

  1. Откройте «Отчёты» — вкладка «Сроки» первая.
  2. Проверьте «На дату»: отставание и ожидаемое окончание считаются на этот день, по умолчанию сегодня.
  3. При необходимости сузьте отбор по «Проекту» или поиском. «Показывать завершённые сметы» добавит сметы, которые уже закрыты.

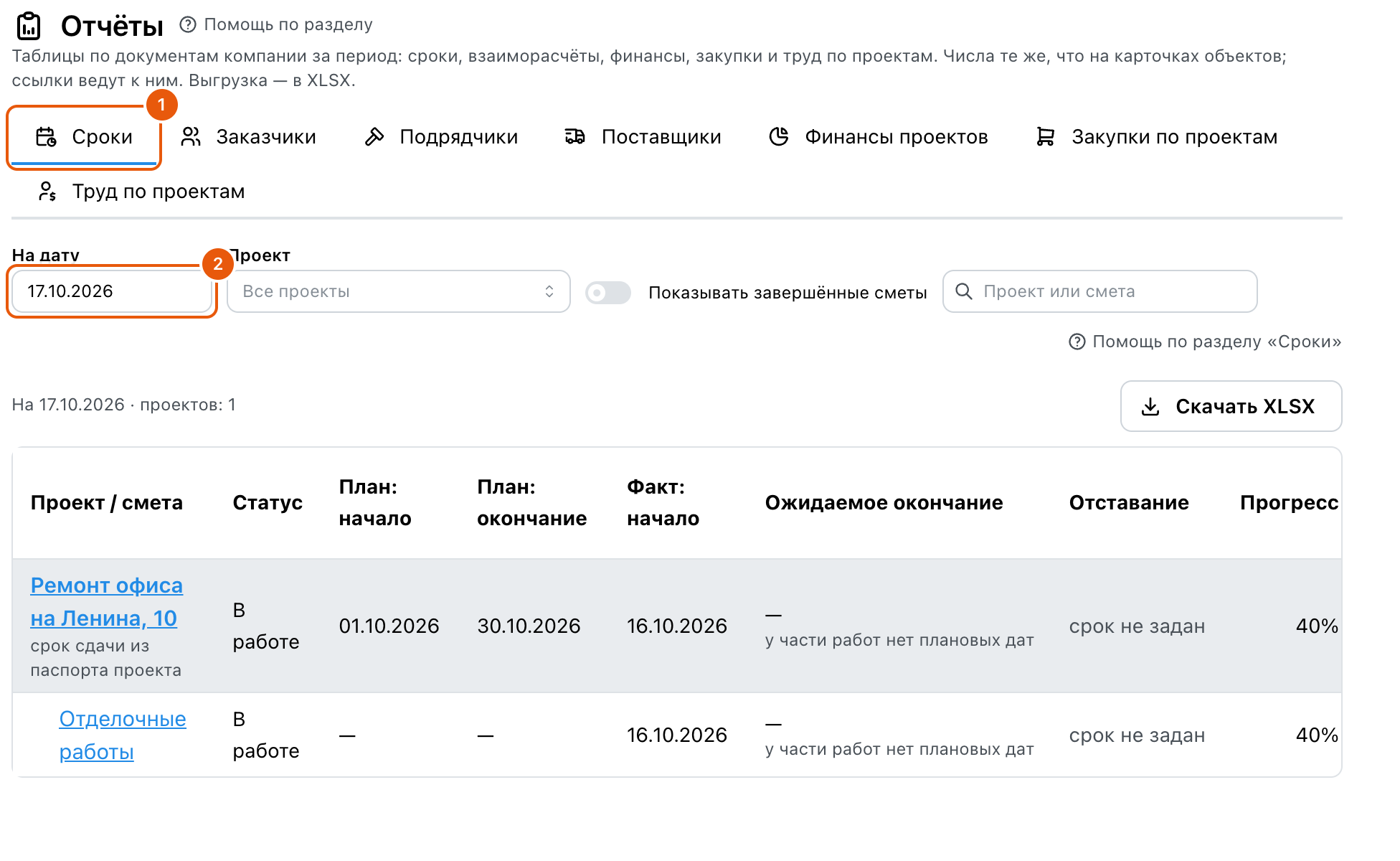

Вкладка «Сроки» с пометками: 1 — вкладка «Сроки», 2 — поле «На дату» 17.10.2026; строка проекта «Ремонт офиса на Ленина, 10» с подписью «срок сдачи из паспорта проекта»: план 01.10.2026 — 30.10.2026, факт начала 16.10.2026, ожидаемое окончание «у части работ нет плановых дат», отставание «срок не задан», прогресс 40 %; под ней смета «Отделочные работы» без плановых дат
1 — вкладка, 2 — дата расчёта. Проект и под ним его сметы в работе; план, факт, ожидаемое окончание, отставание и прогресс.

Прочитайте строку ​

  • План — самая ранняя и самая поздняя плановые даты работ графика сметы. В примере у работы нет плановых дат, поэтому смета подписана «срок не задан», а у проекта в скобках — срок сдачи из паспорта: 30.10.2026.
  • Факт: начало — первая запись журнала работ: 16.10.2026.
  • Ожидаемое окончание — для начатых работ по темпу выполнения с учётом рабочего календаря компании; для непочатых просроченных — сегодня плюс плановая длительность. Без плановых дат его не посчитать — отчёт так и пишет.
  • Отставание — ожидаемое окончание против планового в рабочих днях; у проекта — против срока сдачи. Красным выделены отстающие.
  • Прогресс — 40 %: выполненный объём каждой работы, взвешенный её ценой для заказчика. Сотрудник без права на цены увидит процент по долям объёма с подписью об этом.

Проверьте: откройте график сметы по ссылке — у работы «Штукатурка стен» нет дат начала и окончания; задайте их, и в отчёте появятся план, ожидаемое окончание и отставание.

Откуда берутся числа: все колонки «Сроков»

Строка — проект, под ним — его сметы в работе. Даты и отставание считаются на выбранную дату.

ПоказательЧто считаетсяИз каких документовПример учебной компании на 17.10.2026
Проект / сметаНазвание проекта и его смет; у проекта в скобках — срок сдачи из паспорта проектаПаспорт проекта, сметы«Ремонт офиса на Ленина, 10», сдача 30.10.2026
План: начало · План: окончаниеСамая ранняя и самая поздняя плановые даты работ графика сметы; у проекта — по всем сметамГрафик сметы01.10 — 30.10
Факт: началоПервая запись журнала работЖурнал «Хода работ»16.10
Ожидаемое окончаниеДля начатых работ — по темпу выполнения по рабочему календарю; для непочатых просроченных — сегодня + плановая длительность; завершённая смета — дата последней записиЖурнал, график, календарь компании«срок не задан»: у работы нет плановых дат
ОтставаниеОжидаемое окончание − плановое окончание в рабочих днях; у проекта — против срока сдачиПроизводное—
ПрогрессВыполненный объём каждой работы, взвешенный ценой для заказчика; без права на цены — по долям объёма, с подписьюЖурнал, сметы40 %
Работ: готово / всегоРаботы со статусом «готово» и все работы сметыХод работ0 / 1
ОтстаютСколько работ сметы идут медленнее планаПроизводное0
«у части работ нет плановых дат»Ожидаемое окончание сметы не посчитать целиком——
«Завершена»Смета завершена: показывается фактическое окончание——

Нужно право просмотра проектов; денег в отчёте нет.

Отбор и выгрузка

Отбор над таблицей. Он живёт в адресе страницы: ссылку с отбором можно переслать коллеге.

ЭлементЧто делаетОграничение
Вкладки Сроки · Заказчики · Подрядчики · Поставщики · Финансы проектов · Закупки по проектам · Труд по проектамПереключают отчёт. Отбор по контрагенту при смене вкладки сбрасывается: заказчик одного отчёта — не подрядчик другогоВидны только вкладки, на которые есть права: «Сроки» — просмотр проектов; «Заказчики» — расчёты с заказчиком; «Подрядчики» — просмотр финансов; «Поставщики» — финансы или закупки; «Финансы проектов» — себестоимость и расчёты с заказчиком; «Закупки по проектам» — себестоимость и закупки или финансы; «Труд по проектам» — себестоимость и финансы
Период с · поГраницы потоков: «за период» — между датами включительно, «на начало» — всё до первой даты, «всего» — всё до сегодняНачало позже конца — ошибка; у «Сроков» и «Закупок по проектам» периода нет — это состояние на дату
На датуТолько у «Сроков»: день, на который считается отставание и ожидаемое окончаниеПо умолчанию сегодня
ПроектОдин проект вместо всехНевидимый вам проект даёт пустой отчёт
Заказчик · Подрядчик · ПоставщикОдин контрагентТолько с правом просмотра контрагентов
Юрлицо-плательщикТолько у «Подрядчиков», когда юрлиц больше одного—
Показывать завершённые сметыТолько у «Сроков»: добавить завершённые сметы к сметам в работе—
Поле поиска Проект или смета / Проект или заказчик / Подрядчик / Поставщик / ПроектСужает строки по названию—
Строка «Период … · строк: N»Сколько строк в таблице; «показана часть строк — сузьте отбор» — строк больше 2000; «часть строк скрыта» — есть факты по проектам, недоступным вам—
Скачать XLSXКнига с теми же колонками, отбором и временем формирования; закрытые правами суммы в файл не попадаютНедоступна, пока таблица пуста

Если не получается ​

  • «срок не задан» у всех смет: в графиках нет плановых дат. Заполните их в графике сметы — хватит дат у работ.
  • Прогресс не похож на «Ход работ»: в обоих местах один процент — по цене × объёму. Разница бывает только у роли без права на цены: ей показан процент по объёму.
  • Нет вкладки: нужно право просмотра проектов.
