Посмотреть финансы, закупки и труд по проектам ​

Где: меню «Отчёты» → вкладки «Финансы проектов», «Закупки по проектам», «Труд по проектам». Нужно право видеть себестоимость; для денег и исполнителей — ещё просмотр финансов.

Директору нужен ответ на один вопрос: зарабатывает ли объект. Отчёт собирает его из документов, которые уже есть в Skøn, — смет, журнала работ, актов, оплат, склада и расчётов с исполнителями. Пример ниже — учебная компания «Стройпример», проект «Ремонт офиса на Ленина, 10», октябрь 2026.

Откройте «Финансы проектов» ​

  1. Откройте «Отчёты» и выберите вкладку «Финансы проектов».
  2. Задайте «Период с» и «по» — в примере 01.10.2026 — 31.10.2026. Потоки покажутся за период и всего, остатки и прогноз — на сегодня.
  3. При необходимости сузьте отбор: «Проект», «Заказчик» или поиск. Кнопка «Скачать XLSX» выгружает ту же таблицу.

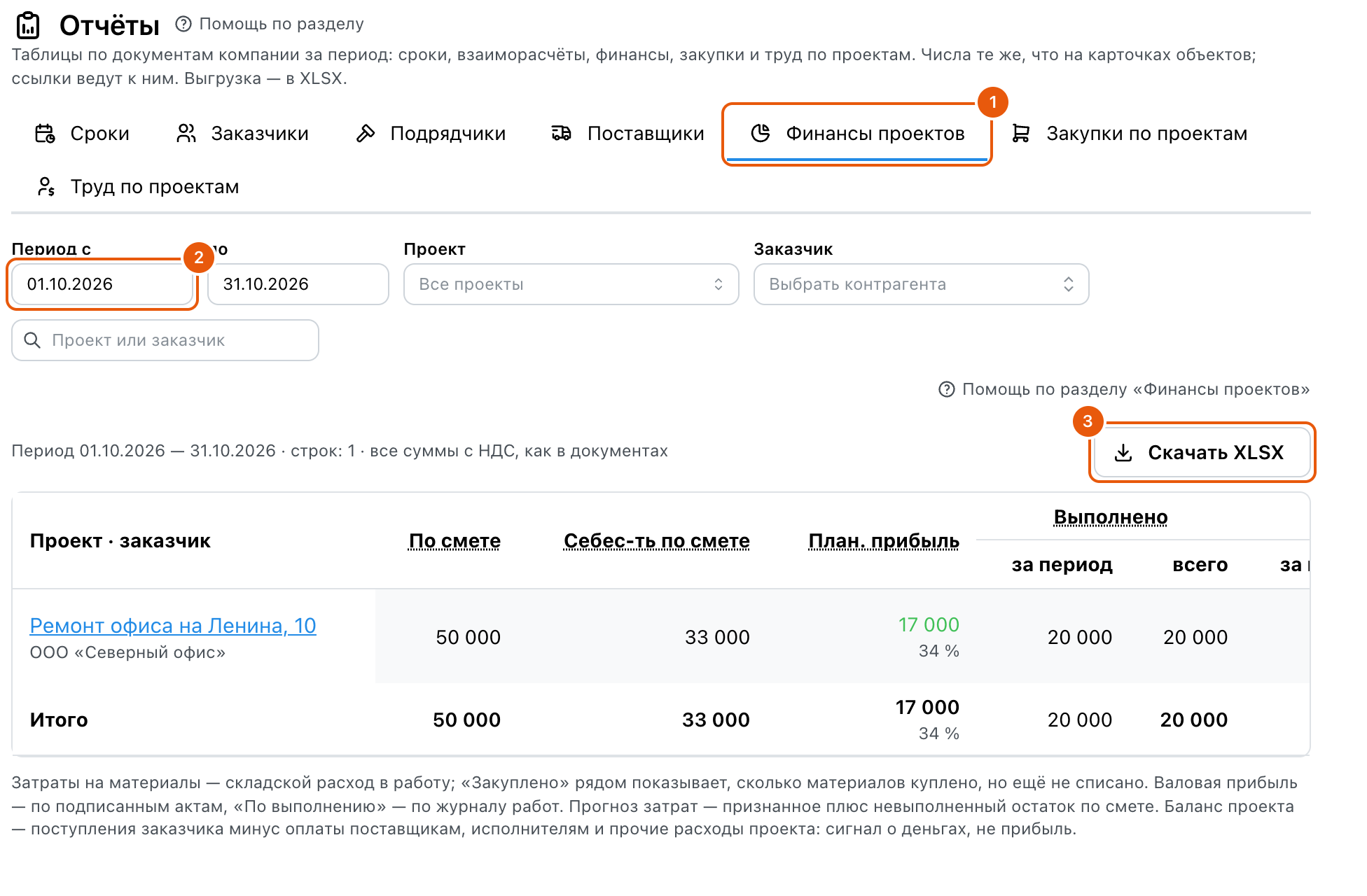

Раздел «Отчёты», вкладка «Финансы проектов» с пометками: 1 — вкладка «Финансы проектов», 2 — поле «Период с» 01.10.2026, 3 — кнопка «Скачать XLSX»; строка «Ремонт офиса на Ленина, 10 · ООО «Северный офис»»: по смете 50 000, себестоимость по смете 33 000, плановая прибыль 17 000 и 34 %, выполнено 20 000, подписано 20 000, оплачено 15 000
1 — вкладка, 2 — период, 3 — выгрузка. Слева план: по смете, себестоимость и плановая прибыль; дальше факт заказчика: выполнено, подписано, оплачено.

Прочитайте строку проекта ​

Таблица широкая — прокрутите её вправо. Колонки идут от плана к прогнозу.

  • План. По смете 50 000 ₽, себестоимость по смете 33 000 ₽, плановая прибыль 17 000 ₽ — 34 %.
  • Заказчик. Выполнено по журналу 20 000 ₽, подписано актами 20 000 ₽, оплачено 15 000 ₽.
  • Затраты. Материалы (факт) 3 200 ₽ — восемь мешков смеси, списанных со склада в работу; рядом «Закуплено (на склад)» 4 000 ₽ — десять мешков принято, два ещё лежат. Подрядчики, труд и прочие расходы в примере нулевые.
  • Прибыль. Валовая прибыль 20 000 − 3 200 = 16 800 ₽, 84 % от подписанного. «По выполнению» — та же сумма, потому что всё выполненное уже в акте.
  • Прогноз. Прогноз затрат 23 000 ₽: признанные 3 200 плюс невыполненные работы 30 м² × 500 = 15 000 и остаток плана материалов 8 000 − 3 200 = 4 800. Прогноз прибыли 50 000 − 23 000 = 27 000 ₽, 54 %, к плану +10 000 ₽: материалов списано меньше сметной нормы.
  • Баланс проекта. 15 000 ₽: получено от заказчика 15 000, поставщику и исполнителям по этому проекту ещё не платили.

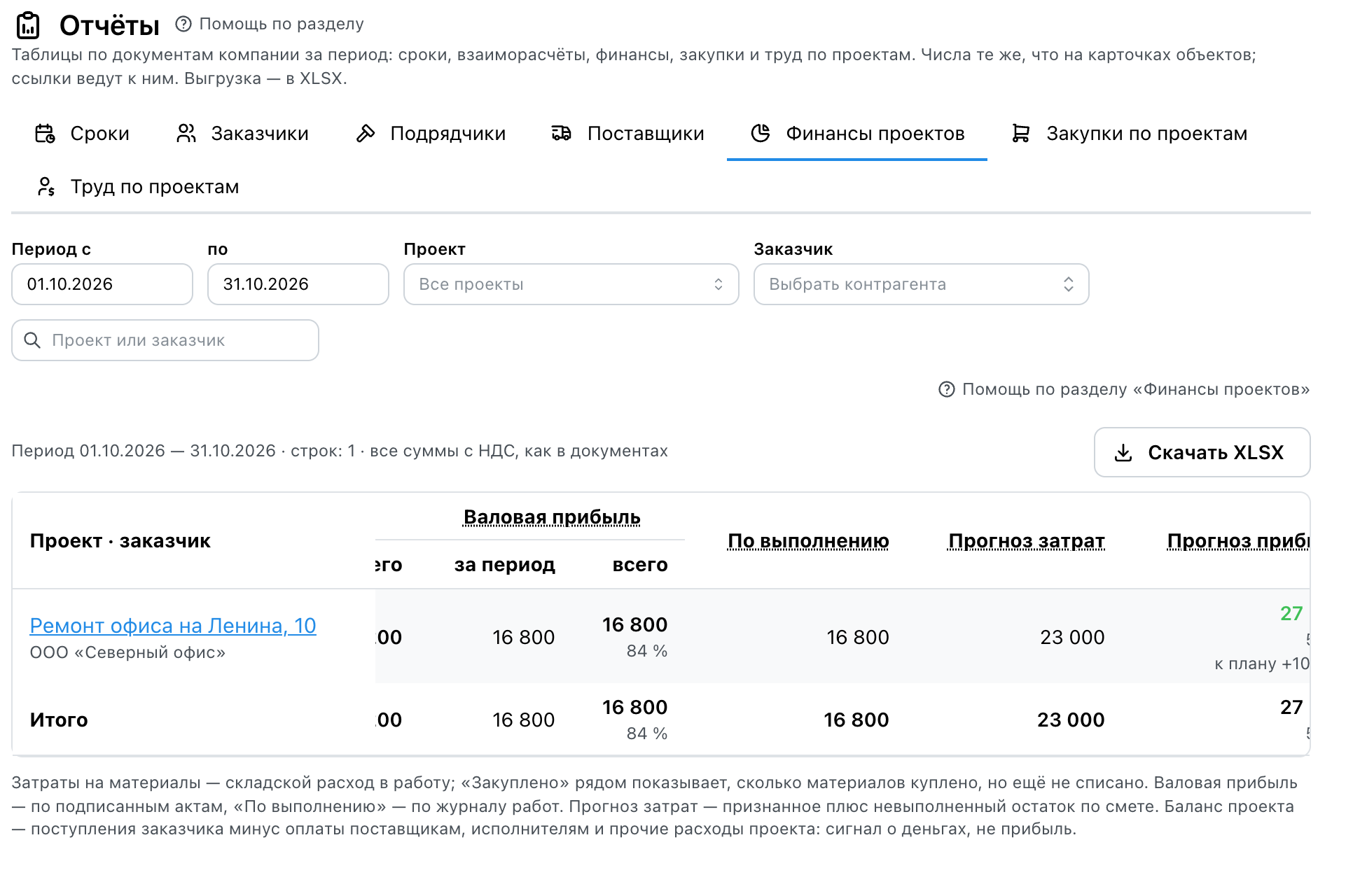

Правая часть таблицы «Финансы проектов»: валовая прибыль 16 800 за период и всего с подписью 84 %, по выполнению 16 800, прогноз затрат 23 000, прогноз прибыли 27 000 зелёным с подписью «к плану +10 000» у правого края; дальше таблица продолжается балансом проекта
Валовая прибыль, прогноз затрат и прибыли. Проценты под суммами — рентабельность и маржинальность; баланс проекта — последняя колонка справа.

Наведите указатель на заголовок любой колонки — подсказка объяснит, из каких документов взято число.

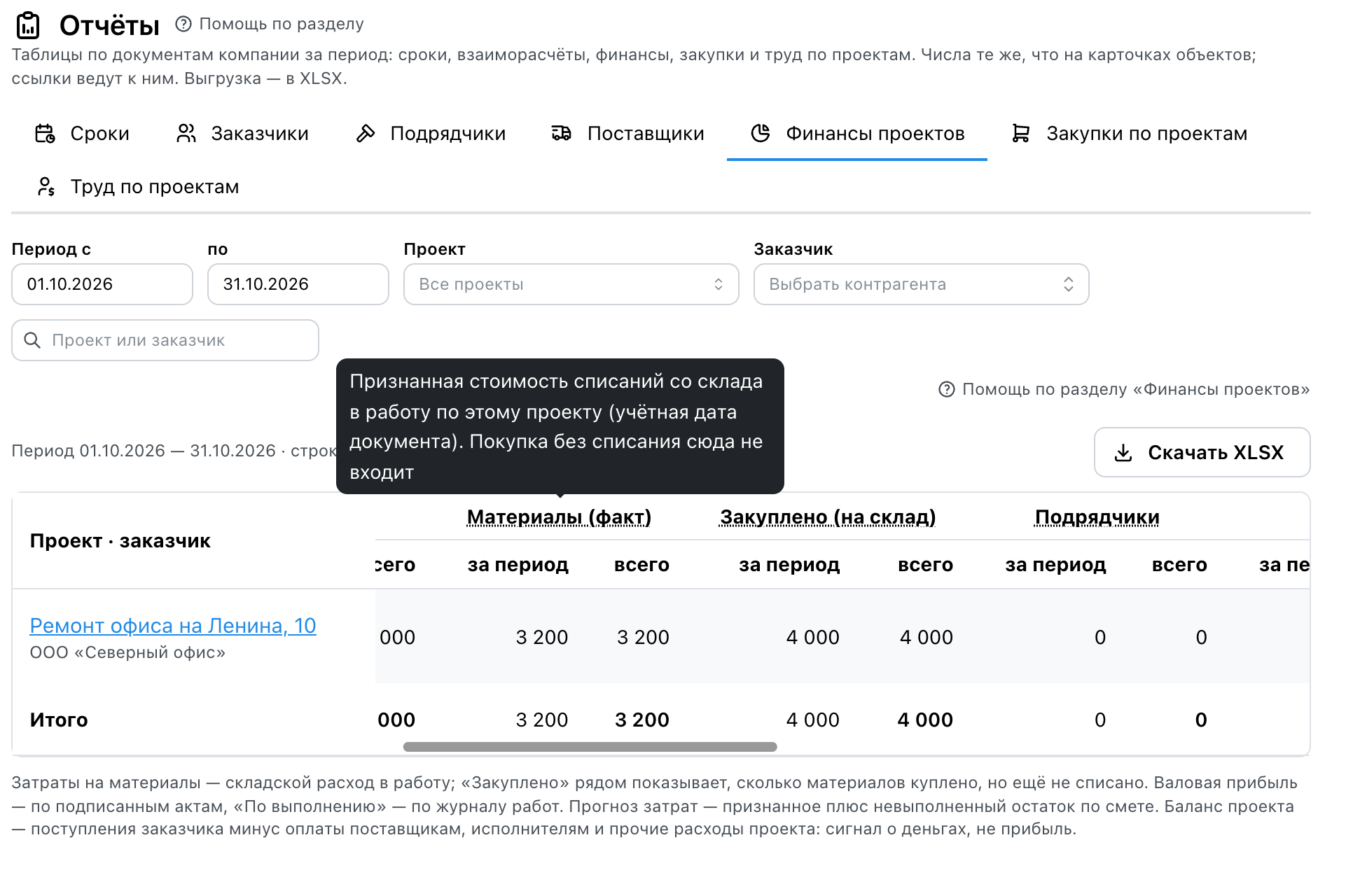

Подсказка над заголовком колонки «Материалы (факт)»: «Признанная стоимость списаний со склада в работу по этому проекту (учётная дата документа). Покупка без списания сюда не входит»
Подсказка у заголовка колонки — то же объяснение, что в таблице «Откуда берутся числа» ниже.

Проверьте: откройте карточку проекта по ссылке в строке — «Сметы» 50 000, в разделе «Акты/Оплата» подписанный акт 20 000 и поступление 15 000, на складе проекта списание восьми мешков. Числа отчёта и карточки совпадают.

Откуда берутся числа: все колонки «Финансов проектов»

Строка — проект; ссылка открывает карточку проекта, под названием — заказчик. У потоков две колонки: за период и всего; остатки и прогноз — на сегодня. Наведите указатель на заголовок колонки — всплывёт подсказка, откуда число. Все суммы с НДС, как в документах.

ПоказательЧто считаетсяИз каких документовПример учебной компании, октябрь 2026
По сметеСметы проекта в ценах заказчика (черновики не входят); «сверх сметы» — если проект включает допработы в актыСметы50 000
Себес-ть по сметеЗакупочная цена × количество по строкам смет; у операции — через составСметы33 000
План. прибыльПо смете − себестоимость; ниже — рентабельность в процентах от «по смете»Производное17 000, 34 %
ВыполненоСделанное по журналу работ в ценах заказчикаЖурнал «Хода работ»20 000
ПодписаноПодписанные акты заказчику по дате акта — база выручкиАкты20 000
ОплаченоПоступления заказчика минус возвратыПоступления и возвраты15 000
Материалы (факт)Признанная стоимость списаний со склада в работу по этому проекту, по учётной дате документаСкладские документы «Расход в работу» и «Списание»3 200 (8 мешков × 400)
Закуплено (на склад)Принято на склад по заказам проекта: куплено, но, возможно, ещё не израсходовано. Не затратыСкладские поступления по заказам4 000 (10 мешков × 400)
«нет списаний, затраты по закупке N»Подпись под «Материалами», когда у проекта нет ни одного списания: материал покупали, но расход в работу не вели——
ПодрядчикиНачисления подрядчикам по проекту: приёмки, выполнение, предложения, ручные — по дате начисленияРасчёты с исполнителями0
ТрудНачисления сотрудникам по проекту: сдельные, табель, оклад долей проекта, ручныеРасчёты с исполнителями0
Прочие расходыПрочий расход с проектом и принятые авансовые отчёты, кроме строк, ставших закупкойФинансы → Операции, подотчёт0
Затраты всегоМатериалы + подрядчики + труд + прочие расходыПроизводное3 200
Валовая прибыльПодписано − затраты всего; ниже — рентабельность в процентах от подписанногоПроизводное16 800, 84 %
По выполнениюВыполнено − затраты всего: экономика стройки сегодня, до актовПроизводное16 800
Прогноз затратЗатраты всего + невыполненные работы и механизмы по смете + остаток плана материалов к признанному расходуПроизводное3 200 + 15 000 + 4 800 = 23 000
Прогноз прибылиПо смете − прогноз затрат; ниже — маржинальность и «к плану» — разница с плановой прибыльюПроизводное27 000, 54 %, к плану +10 000
Баланс проектаОплачено заказчиком − (оплачено поставщикам по заказам проекта + выплачено исполнителям + прочие расходы)Поступления, оплаты, выплаты15 000
Строка ИтогоСуммы по всем строкам таблицы; проценты — от итоговых сумм——

Без права на просмотр финансов колонки подрядчиков, труда, прочих расходов, затрат, прибыли, прогноза и баланса пусты: журнал денег и исполнителей закрыт. Без права на себестоимость вкладки нет вовсе.

Закупки по проектам ​

Вкладка «Закупки по проектам» отвечает, сколько материалов куплено к смете: бюджет материалов, заказано, принято на склад, осталось заказать и экономия по закрытым строкам. Это те же пять чисел, что в полосе бюджета закупок на карточке проекта, собранные по всем проектам. Периода у неё нет — состояние на сегодня.

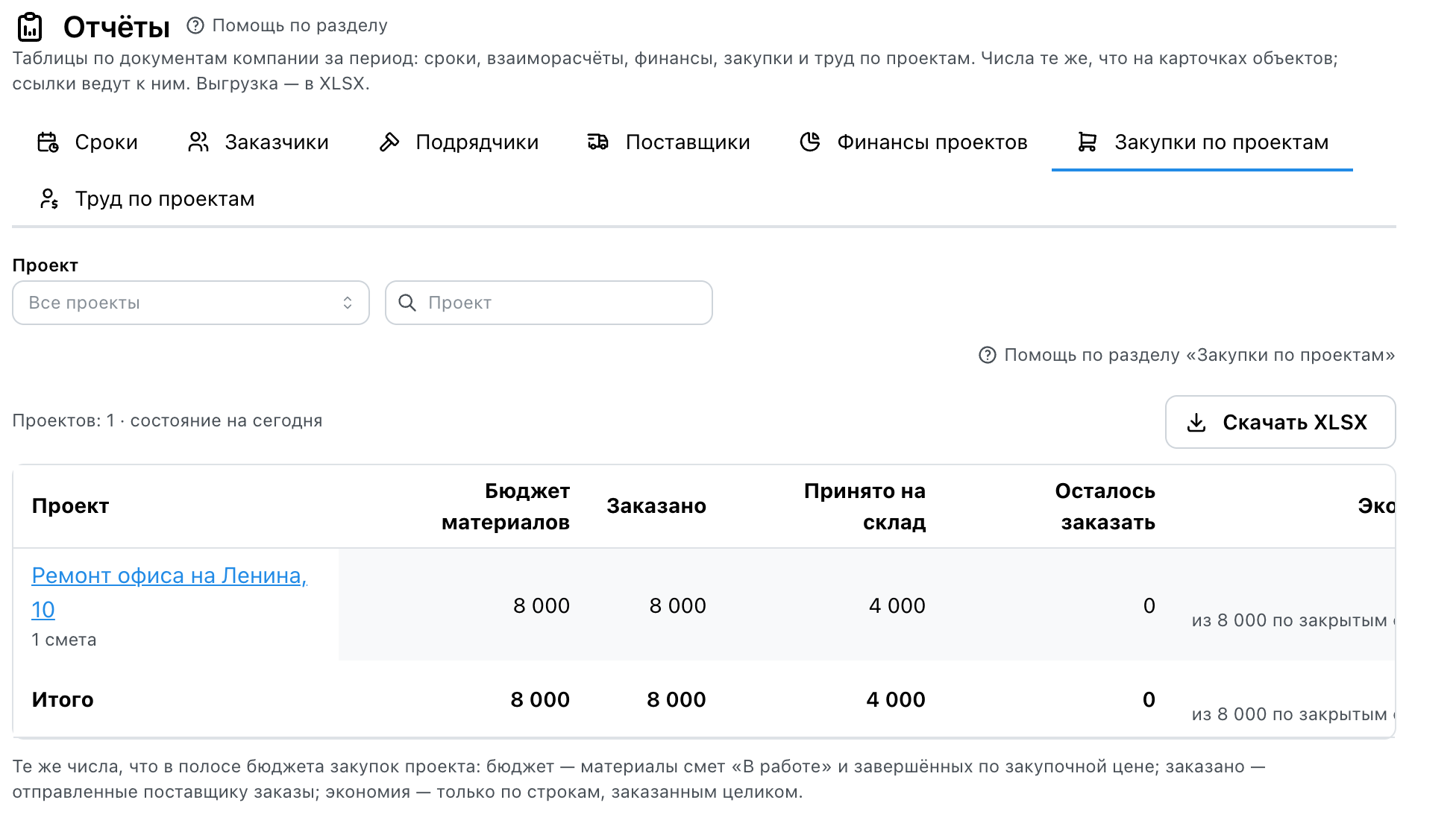

Вкладка «Закупки по проектам»: строка «Ремонт офиса на Ленина, 10 · 1 смета» — бюджет материалов 8 000, заказано 8 000, принято на склад 4 000, осталось заказать 0, экономия 0 из 8 000 по закрытым строкам, сверх сметы 0
Бюджет 8 000 заказан целиком, принята половина. Экономия нулевая: заказали ровно по сметной цене.
Откуда берутся числа: «Закупки по проектам»

Строка — проект; ссылка открывает закупки проекта, под названием — число смет. Периода нет: это состояние на сегодня, те же пять чисел, что в полосе бюджета закупок проекта.

ПоказательЧто считаетсяИз каких документовПример учебной компании
Бюджет материаловМатериалы смет «В работе» и завершённых: количество × закупочная ценаСметы8 000 (20 мешков × 400)
ЗаказаноСтроки отправленных поставщику заказов на эти материалыЗаказы8 000
Принято на складПроведённые поступления по этим заказамСкладские поступления4 000
Осталось заказатьНедостающее до сметного количества × закупочная ценаПроизводное0
ЭкономияБюджет − заказано по строкам, заказанным целиком; под числом — бюджет таких строк. «—», если целиком не заказана ни одна строкаПроизводное0 из 8 000 по закрытым строкам
Сверх сметыЗаказано по позициям «сверх сметы»: в бюджет они не входятЗаказы0
Строка ИтогоСуммы по всем проектам——

Нужны право на себестоимость и просмотр закупок либо финансов.

Труд по проектам ​

Вкладка «Труд по проектам» сравнивает себестоимость работ по смете с тем, что начислено подрядчикам и сотрудникам, выплачено и ещё причитается. В примере работы по смете — 25 000 ₽, начислений пока нет: исполнителей на проекте не назначали.

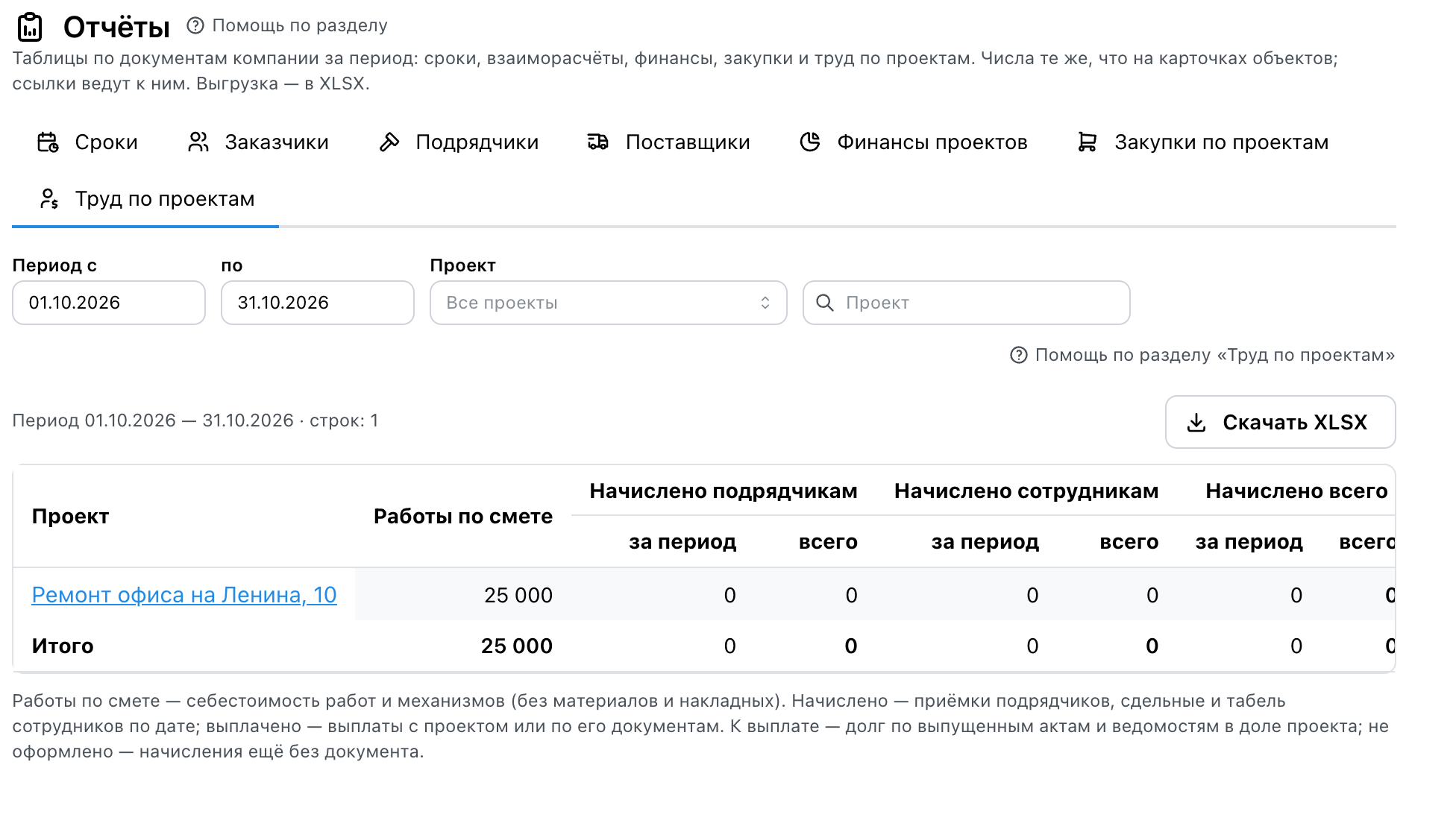

Вкладка «Труд по проектам»: строка «Ремонт офиса на Ленина, 10» — работы по смете 25 000, начислено подрядчикам и сотрудникам 0, выплачено 0, осталось начислить 25 000, к выплате 0, не оформлено 0
Работы по смете против начислений: всё, что начислят подрядчикам и сотрудникам по проекту, появится здесь по дате начисления.
Откуда берутся числа: «Труд по проектам»

Строка — проект; ссылка открывает раздел «Исполнители» проекта. Потоки — за период и всего; «к выплате» и «не оформлено» — на сегодня.

ПоказательЧто считаетсяИз каких документовПример учебной компании
Работы по сметеСебестоимость работ и механизмов по сметам проекта: закупочная цена × количество; материалы и накладные не входятСметы25 000
Начислено подрядчикамНачисления подрядчикам по проекту: приёмки, записи журнала за подрядчиком, принятые предложения, ручные — по дате начисленияРасчёты с исполнителями0
Начислено сотрудникамНачисления сотрудникам по проекту: сдельные, табель, оклад долей проекта, ручныеРасчёты с исполнителями0
Начислено всегоПодрядчики + сотрудникиПроизводное0
ВыплаченоВыплаты подрядчикам и сотрудникам с этим проектом или по его актам и ведомостямФинансы → Операции0
Осталось начислитьРаботы по смете − начислено всего; отрицательное — начислено больше планаПроизводное25 000
К выплатеДолг по выпущенным актам с подрядчиками и ведомостям в доле проекта — как карточка раздела «Исполнители»Расчёты с исполнителями0
Не оформленоНачисления проекта, ещё не вошедшие в выпущенный акт или ведомостьРасчёты с исполнителями0
Строка ИтогоСуммы по всем проектам——

Нужны право на себестоимость и просмотр финансов.

Отбор и выгрузка

Отбор над таблицей. Он живёт в адресе страницы: ссылку с отбором можно переслать коллеге.

ЭлементЧто делаетОграничение
Вкладки Сроки · Заказчики · Подрядчики · Поставщики · Финансы проектов · Закупки по проектам · Труд по проектамПереключают отчёт. Отбор по контрагенту при смене вкладки сбрасывается: заказчик одного отчёта — не подрядчик другогоВидны только вкладки, на которые есть права: «Сроки» — просмотр проектов; «Заказчики» — расчёты с заказчиком; «Подрядчики» — просмотр финансов; «Поставщики» — финансы или закупки; «Финансы проектов» — себестоимость и расчёты с заказчиком; «Закупки по проектам» — себестоимость и закупки или финансы; «Труд по проектам» — себестоимость и финансы
Период с · поГраницы потоков: «за период» — между датами включительно, «на начало» — всё до первой даты, «всего» — всё до сегодняНачало позже конца — ошибка; у «Сроков» и «Закупок по проектам» периода нет — это состояние на дату
На датуТолько у «Сроков»: день, на который считается отставание и ожидаемое окончаниеПо умолчанию сегодня
ПроектОдин проект вместо всехНевидимый вам проект даёт пустой отчёт
Заказчик · Подрядчик · ПоставщикОдин контрагентТолько с правом просмотра контрагентов
Юрлицо-плательщикТолько у «Подрядчиков», когда юрлиц больше одного—
Показывать завершённые сметыТолько у «Сроков»: добавить завершённые сметы к сметам в работе—
Поле поиска Проект или смета / Проект или заказчик / Подрядчик / Поставщик / ПроектСужает строки по названию—
Строка «Период … · строк: N»Сколько строк в таблице; «показана часть строк — сузьте отбор» — строк больше 2000; «часть строк скрыта» — есть факты по проектам, недоступным вам—
Скачать XLSXКнига с теми же колонками, отбором и временем формирования; закрытые правами суммы в файл не попадаютНедоступна, пока таблица пуста

Если не получается ​

  • Нет вкладки «Финансы проектов»: нужны права видеть себестоимость и расчёты с заказчиком. Системная роль «Инвестор (Наблюдатель)» их содержит.
  • Колонки затрат и прибыли пустые: нет права на просмотр финансов — журнал денег и исполнителей закрыт, видны только план, факт заказчика, материалы и закупки.
  • «Материалы (факт)» — «нет списаний, затраты по закупке N»: материал куплен и принят на склад, но расход в работу не записан. Запишите расход со склада в работу (документ «Расход в работу», см. Кнопки и поля: Склады и документы) — затраты появятся датой списания.
  • Валовая прибыль не сходится с ощущениями: проверьте, подписан ли акт. Выставленный, но не подписанный акт в выручку не входит; выполненное без акта видно в «По выполнению». Правила — в статье Как Skøn считает показатели.
  • Проекта нет в таблице: строка появляется, когда у проекта есть хоть одно число: смета не черновик, выполнение, акт, оплата, затраты или закупка. Архивные проекты не показываются.
